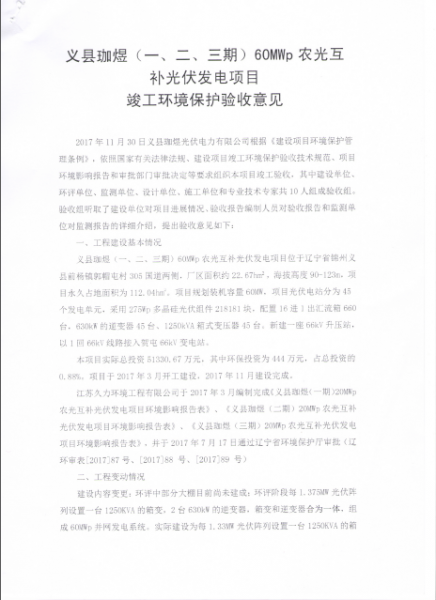

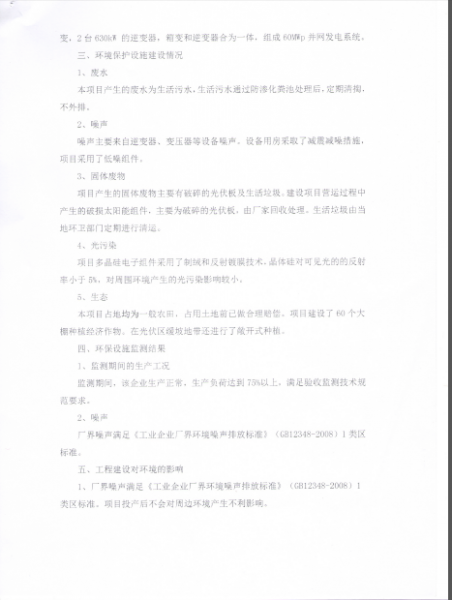

一、工程建设基本情况 义县珈煜(一、二、三期)60MWp农光互补光伏发电项目位于辽宁省锦州义县前杨镇郭帽屯村305国道两侧,厂区面积约22.67hm2,海拔高度90-123m,项目永久占地面积为112.04hm2。项目规划装机容量60MW,项目光伏电站分为45个发电单元,采用275Wp多晶硅光伏组件218181块,配置16进1出汇流箱660台,630kW的逆变器45台、1250kVA箱式变压器45台。新建一座66kV升压站,以1回66kV线路接入贺屯66kV变电站。 本项目实际总投资51330.67万元,其中环保投资为444万元,占总投资的0.88%。项目于2017年3月开工建设,2017年11月建设完成。 江苏久力环境工程有限公司于2017年3月编制完成《义县珈煜(一期)20MWp农光互补光伏发电项目环境影响报告表》、《义县珈煜(二期)20MWp农光互补光伏发电项目环境影响报告表》、《义县珈煜(三期)20MWp农光互补光伏发电项目环境影响报告表》,并于2017年7月17日通过辽宁省环境保护厅审批(辽环审表[2017]87号、[2017]88 号、[2017]89 号) 二、工程变动情况 建设内容变更:环评中部分大棚目前尚未建成;环评阶段每1.375MW光伏阵列设置一台1250KVA的箱变,2台630kW的逆变器,箱变和逆变器合为一体,组成60MWp并网发电系统。实际建设为每1.33MW光伏阵列设置一台1250KVA的箱变,2台630kW 的逆变器,箱变和逆变器合为一体,组成60MWp并网发电系统。
|
